İş emri, "şu ürün, şu reçeteyle, şu tarihe kadar, şu kadar üretilecek" kararının kaydıdır. Onaylandığında gereken hammaddeyi depoda ayırır; üretim, iş emrine bağlanan batch'lerle (üretim partileri) ilerler; iş emri kapandığında ürün stoğa girer ve planlanan ile gerçekleşen maliyet karşılaştırılır.
Bu yazıda öğrenecekleriniz
- İş emrinin ne zaman gerektiği
- İş emri ile batch arasındaki ilişki
- Yaşam döngüsünün özeti
- İş emri listesini filtreleme ve okuma
- İş emri detay sayfasının bölümleri
Başlamadan önce
- Ürünün en az bir reçetesi olmalı. Bkz. Reçete (BOM) Oluşturma.
- Rol: Sahip ve Personel iş emri açar, onaylar, üretime alır ve tamamlar; silme yalnızca Sahip'e açıktır. Görüntüleyici yalnızca görür.
İş emri ne zaman gerekir?
| Durum | Örnek | Öneri |
|---|---|---|
| Teslim tarihi ve sorumlu var | Bir otel zinciri için 40 yemek masası, 3 hafta içinde | İş emri açın |
| Hammadde başka işe kaymamalı | Bir kozmetik siparişi için ayrılan 25 litre baz yağ | İş emri açın; onayda stok ayrılır |
| Üretim birkaç güne yayılıyor | Talaşlı imalatta 500 parçanın üç vardiyada işlenmesi | İş emri + her vardiya için batch |
| Tek seferlik, aynı gün | Fırında sabah 60 ekmeklik tur | Doğrudan batch yeterli |
İş emri ve batch ilişkisi
- Bir iş emrine birden çok batch bağlanabilir. 20 adetlik raf iş emrini 8 + 12 adetlik iki partide üretebilirsiniz.
- Her batch tamamlandığında iş emrindeki Tamamlanan Miktar, tüketilen hammadde ve gerçekleşen işçilik saati güncellenir.
- İş emrine bağlı batch'te ürün stoğa hemen girmez; iş emri Tamamla ile kapatılınca tüm partilerin toplamı iş emrinin Üretim Deposu'na eklenir.
Yaşam döngüsü özeti
- Taslak: iş emri oluşturulur, reçeteden hammadde ve işçilik satırları çıkarılır.
- Onay Bekliyor: yönetici kontrolüne gönderilir.
- Planlandı: onaylanır, hammadde depoda ayrılır.
- Üretimde: partiler (batch) açılıp tamamlanır.
- Tamamlandı: ürün stoğa girer, kalan ayrılmış hammadde serbest kalır.
Beklemede ve İptal Edildi durumlarıyla birlikte tüm geçişler için bkz. İş Emri Durumları ve Onay Akışı.

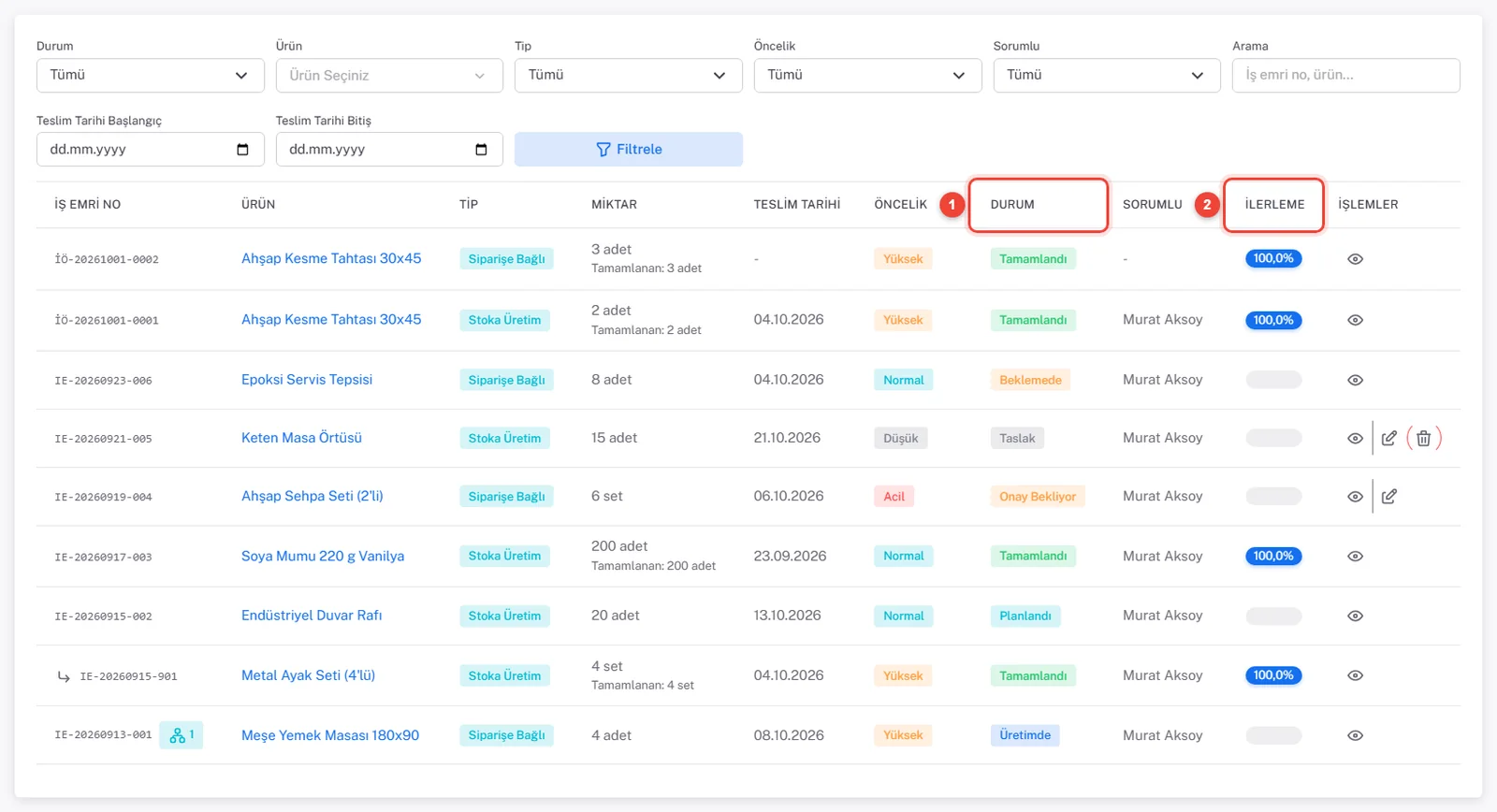

İş emri listesini okuma
- Üretim Yönetimi → İş Emirleri → İş Emri Listesi yoluna gidin. Menüdeki turuncu sayı; Onay Bekliyor, Planlandı, Üretimde ve Beklemede durumundaki iş emirlerinin toplamıdır (Taslak sayılmaz).
- Filtreleri kullanın: Durum, Ürün, Tip, Öncelik, Sorumlu, Arama (iş emri no veya ürün), Teslim Tarihi Başlangıç / Teslim Tarihi Bitiş. Ardından Filtrele'ye tıklayın.
- Durum (1) ve İlerleme (2) sütunlarına bakın. İlerleme = Tamamlanan ÷ Planlanan miktar.
- Teslim tarihi geçmiş ve kapanmamış iş emrinde numaranın yanında kırmızı Gecikmiş rozeti çıkar.
- Alt iş emirleri numaranın önünde ok simgesiyle, alt iş emri olan ana iş emirleri yanındaki rozetle (ör. "1") gösterilir.
- Düzenle simgesi yalnızca Taslak ve Onay Bekliyor satırlarında, Sil yalnızca Taslak satırlarda görünür.
- İş emri numarası otomatik verilir:
İÖ-+ tarih + sıra.
İş emri detayını okuma
Listede göz simgesine tıklayın. Üstte iş emri bilgileri ve Maliyet Özeti, altında sırasıyla Malzeme Gereksinimleri, Yarı Mamül Gereksinimleri, İşçilik Gereksinimleri, Bağlı Partiler ve Durum Geçmişi bulunur.

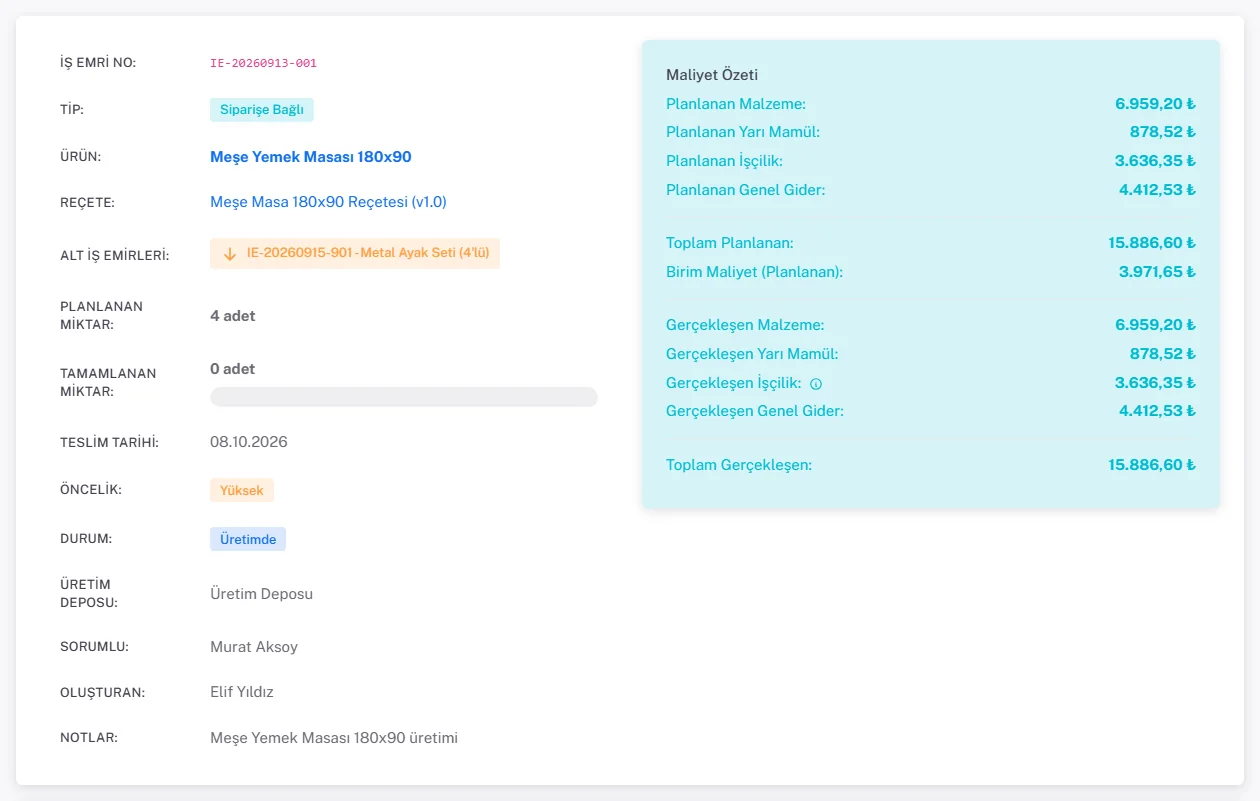

Bu örnekte 4 masa için planlanan toplam 15.886,60 ₺'dir: hammadde 6.959,20 ₺ + yarı mamül 878,52 ₺ + işçilik 3.636,35 ₺ + genel gider 4.412,53 ₺. Birim Maliyet (Planlanan) = 15.886,60 ÷ 4 = 3.971,65 ₺. Henüz parti tamamlanmadığı için gerçekleşen tutarlar plana eşittir; Gerçekleşen İşçilik yanındaki bilgi simgesi "gerçek süre girilmediği için planlanan süre kullanıldı" anlamına gelir.

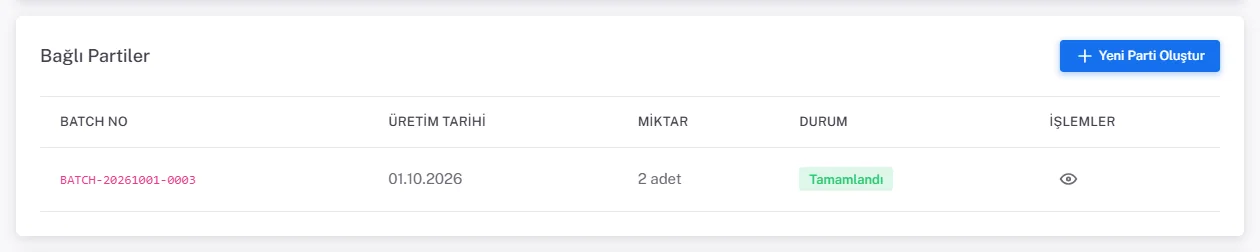

Bağlı Partiler
İş emrine bağlı batch'ler bu kartta listelenir: Batch No, Üretim Tarihi, Miktar ve Durum. Yeni Parti Oluştur düğmesi (ve başlıktaki Batch Oluştur) batch formunu sağda bir panelde açar; iş emri, ürün ve reçete iş emrinden gelir, Üretim Miktarı kalan miktarla dolar. Kaydedince panel kapanır ve bu kart sayfa yenilenmeden güncellenir. Henüz parti yoksa ve iş emri Planlandı ya da Üretimde ise kartın yerinde İlk Partiyi Oluştur düğmesi çıkar. Bağlantıyı yeni sekmede açarsanız (orta tık) tam sayfa batch formu açılır.
İpuçları ve sık hatalar
- Batch formunda iş emri listede yok: iş emri Planlandı ya da Üretimde değil. Önce onaylayın veya planlayın.
- Ürün stoğu artmadı: partiler tamamlandı ama iş emri kapatılmadı. İş emrinde Tamamla düğmesini kullanın.
